Budowa w Bieruniu – postęp prac na kolejnych etapach inwestycji

Strona głównaRealizacjeW trakcie prac

Budowa w Bieruniu – postęp prac na kolejnych etapach

Budowa w Bieruniu nie zwalnia tempa – kolejne etapy inwestycji nabierają realnych kształtów. Działamy jednocześnie na wielu frontach, konsekwentnie przybliżając realizację do kolejnych ważnych kamieni milowych.

Na odcinku tunelowym rozpoczęliśmy zbrojenie górnego rygla segmentów zamkniętych, znajdującego się bezpośrednio pod konstrukcjami odciążającymi. To jeden z bardziej wymagających etapów realizacji – od użytkowanej konstrukcji odciążającej dzieli nas zaledwie 35 centymetrów, co wymaga wyjątkowej precyzji i starannej organizacji prac. Wszystko odbywa się przy ciągłym utrzymaniu ruchu kolejowego, a pociągi nieprzerwanie kursują nad miejscem prowadzonych robót.

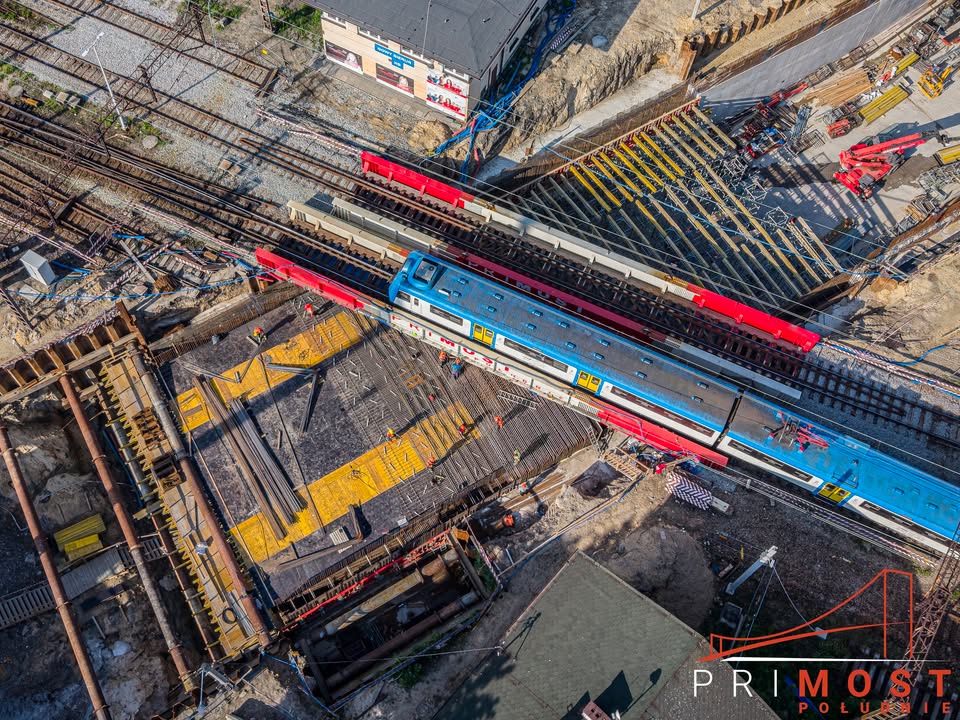

Postęp prac na budowie w Bieruniu – odcinek tunelowy oraz przebudowa układu drogowego.

Przebieg realizacji

Przygotowujemy się również do jednego z kluczowych momentów budowy – betonowania obu stropów segmentów zamkniętych, które planujemy przeprowadzić w ostatni weekend czerwca. To ogromne wyzwanie logistyczne i techniczne. Do wykonania deskowania wykorzystaliśmy aż 164 wieże podporowe, tworząc pod obiektem prawdziwy „las” konstrukcji wsporczej.

Zakres prowadzonych prac

  • Zbrojenie górnego rygla segmentów zamkniętych na odcinku tunelowym.
  • Przygotowania do betonowania obu stropów segmentów zamkniętych.
  • Prace ziemne na części dojazdowej od strony Chełmu Śląskiego.
  • Roboty wykończeniowe na gzymsach od strony Bierunia.
  • Budowa ronda na DK 44 – układanie warstw podbudów i wzmacnianie podłoża.
  • Prace brukarskie – chodniki i ciągi komunikacyjne.

Równolegle postępują roboty wykończeniowe na gzymsach od strony Bierunia, a na części dojazdowej od strony Chełmu Śląskiego rozpoczęły się prace ziemne. Intensywnie pracujemy również przy budowie ronda na DK 44. Na połówce układu drogowego ułożyliśmy już warstwy podbudów z nawierzchni asfaltowych i przełożyliśmy na nią ruch pojazdów. Dzięki temu mogliśmy rozpocząć roboty na drugiej części ronda, gdzie wykonywane jest wzmacnianie podłoża stanowiące właściwe koryto pod warstwy konstrukcyjne.

Coraz bardziej widoczne są także efekty prac brukarskich. Powstające chodniki i ciągi komunikacyjne zaczynają nadawać inwestycji jej docelowy kształt, a przyszły układ ruchu pieszego staje się coraz łatwiejszy do wyobrażenia.

Przed nami intensywny okres prac, ale efekty z tygodnia na tydzień będą coraz bardziej widoczne.
